十七冶风电人御道口风电场诠释高效率

来源:风电工程公司 作者:王庆义 陆大洲 发布时间:2010-04-26 阅读次数: 2411 次

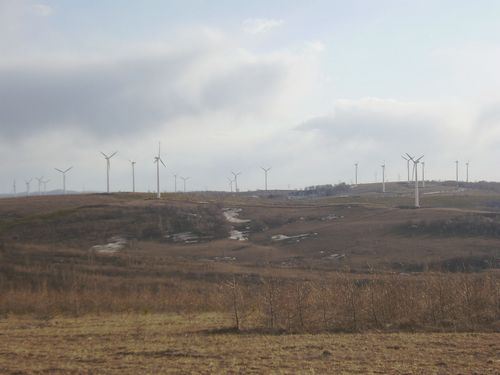

    4月的江南,已是花红草绿,莺歌燕舞,可在承德御道口风电场工地上,仍是寒风凛烈、山凹处的残雪还没有化去,不时又覆盖上层层雪花。恶劣的气候,并没有阻挡在这里施工的十七冶风电人奋斗的脚步。十七冶风电工程公司御道口项目部全体员工认真践行“高效严谨、精细务实”的企业作风,以最快的速度、最优的质量干好全部风机吊装任务。

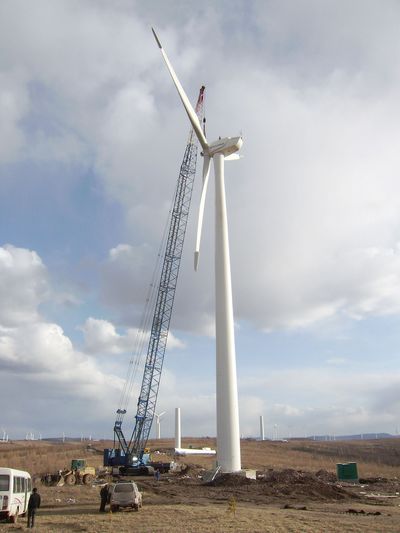

按业主要求,417是华润电力御道口风电场一期23750KW风机开工吊装的日子。早上4点钟,项目部的参建员工就早早起床,顶着风雪向几十里外的风电场进发了。一切准备停当之后,上午1028分,随着起重指挥清脆响亮的哨声响起,一节长32m的风机塔筒被缓缓吊起,精准地树立在基础平台上。从这一刻起,一场争分夺秒的吊装攻坚战正式开始了。员工们不怕辛苦,起早摸黑,每天6点上工地,晚上9点钟才返回营地。在作业工序上巧安排,白天干高空活,晚上在地面组对风叶。工地上员工们忙碌的身影,快捷的作业动作,创造出风电机组安装的高速度。从417226天时间,已完成5台风机的安装任务。与此同时,他们在有限的人力资源情况下,抽出人员开辟第二个作业点,展开该项目二期311500KW风机的卸货工作。为二期吊装工程顺利施工做好了准备。为后续工程的承接打下基础。
